İnşaat takibi
Zeybek Bahçe
Devam ediyor · Şirinevler, Bahçelievler
Fiziksel gerçekleşme
%86
Genel ilerleme
%100
Hafriyat ve İksa%100
Temel ve Bodrum%100
Kaba İnşaat%92
Cephe%78
Mekanik ve Elektrik%61
İnce İşler- Son saha ölçümü
- 31 Temmuz 2026
- Sözleşmesel teslim
- 28 Şubat 2027
- Bağımsız bölüm
- 10 adet
- Yüklenici
- Zeybek İnşaat
Kaba inşaat
Hangi kattayız
Her satır bir kat döşemesidir. Dolu katların betonu dökülmüş, taramalı katta kalıp ve donatı imalatı sürüyor demektir.
Tek Blok
2 bodrum · 5 kat · 10 bağımsız bölüm
+15,50
Ulaşılan kot
4
3
2
1
Z
±0
-1
-2
TamamlandıİmalattaBekleyenBodrum
31 Temmuz 2026 sahası

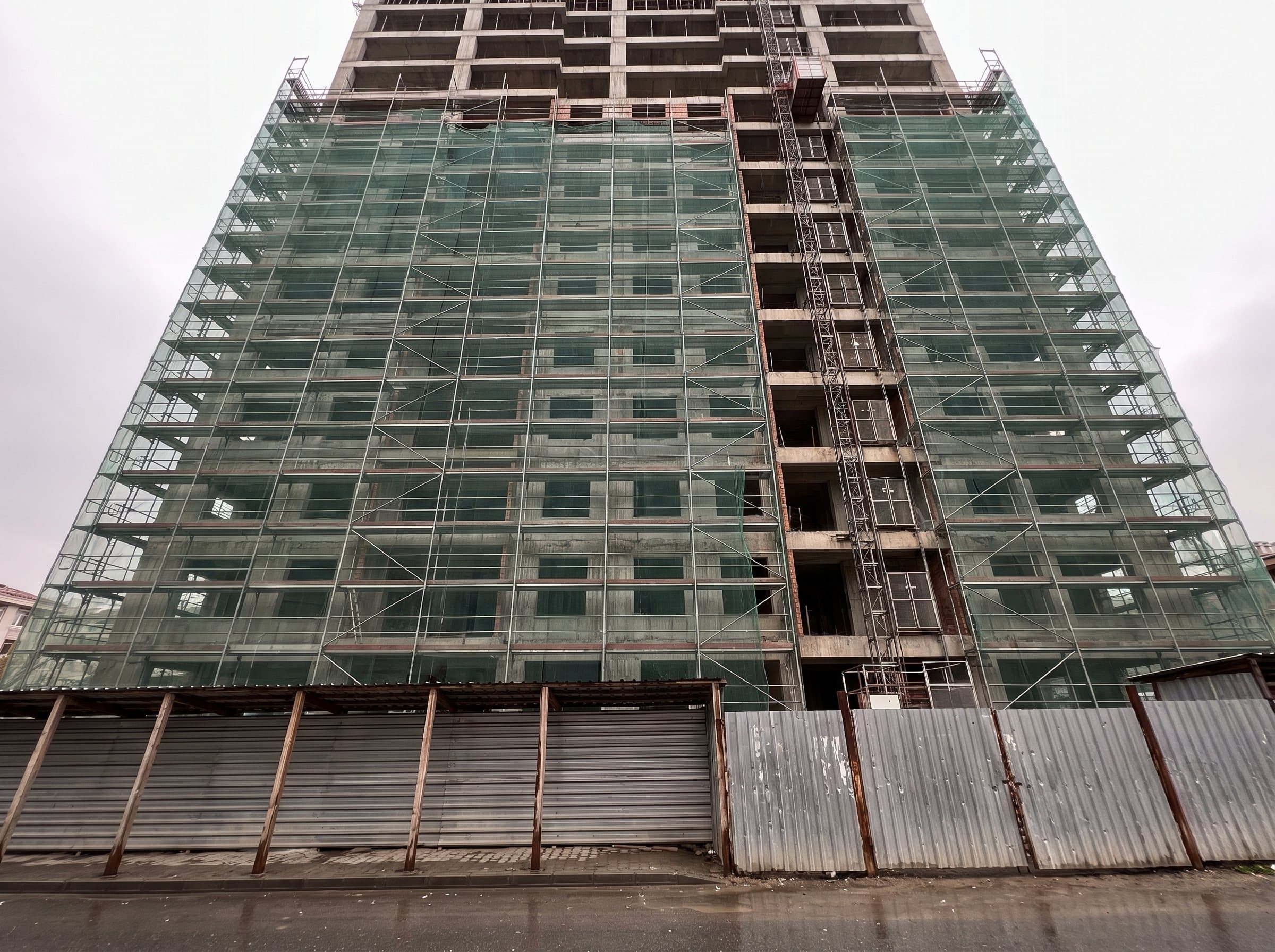

Bu ay çekilenler

Saha notu
Şantiye şefinden
Bu not her ayın son iş gününde güncellenir ve hak sahibi portalındaki aylık raporun aynısıdır.
Kaba inşaat ve çatı imalatı tamamlandı. Cephe mantolaması ve dış boya son katta devam ediyor.
Daire içi alçı sıva bitti; şap imalatı 3. kata kadar ulaştı. Mutfak ve banyo seramikleri ilk iki katta uygulanıyor.
Yapı kullanma izni başvurusunun 2026 yılı son çeyreğinde yapılması, teslimin sözleşme tarihinden önce gerçekleşmesi öngörülüyor.
